Подготовка к отопительному сезону 2026-2027
В 2026 году СГК планирует заменить, построить, отремонтировать и модернизировать в городе:
квартальных тепловых сетей
магистральных тепловых сетей
объем инвестиций
объем текущего ремонта

Интерактивная карта капитального ремонта, модернизации и строительства теплосетей в Лучегорске — 2026
Объемы перекладки и обновления тепловых сетей в 2026 году
3,298 км
1,547 км


Благоустройство территорий
После ремонтов в 2025 году планируется благоустроить объекты на территории Лучегорска, на которых производились ремонтные работы теплосетей в 2024-2025 гг.
Энергетики планируют восстановить внешний вид объектов и устранить несовершенства участков ремонта, которые не успели благоустроить в межотопительном периоде прошлого года.
Благоустройство будет выполнено до первоначального состояния с привлечением подрядных организаций, под контролем СГК и администрации Лучегорского городского поселения. Планируется укладка асфальта, подсыпка грунта и щебня. В приоритете будут территории общего пользования, около детских садов, школ, придомовых территорий.


Гидравлические испытания в 2026 году
ГРАФИК производства профилактических испытаний и ремонтных работ по тепловым сетям Приморская ГРЭС АО «Кузбассэнерго» пгт Лучегорск в 2026 году
|
Участок теплосети |
Май |
Июнь |
Июль |
Август |
Сентябрь |
||||||||||||||||||
|
12-15 |
19-25 |
26-31 |
01-10 |
09-15 |
16-22 |
23-30 |
01-06 |
07-13 |
14-20 |
21-27 |
28-31 |
04-10 |
11-17 |
18-24 |
25-31 |
01-07 |
08-14 |
15-21 |
|||||
|
ГРЭС - РСХ |
О |
ТР и ГВС |
ТФУ |
ТР и ГВС |
|
ТФУ |
ТР и ГВС |
||||||||||||||||
|
ГРЭС - Лучегорск |
О |
ТР и ГВС |
ТФУ |
ТР и ГВС |
|
ТФУ |
ТР и ГВС |
||||||||||||||||
|
пгт Лучегорск |
О |
ТР и ГВС |
ТФУ |
ТР и ГВС |
|
ТФУ |
ТР и ГВС |
||||||||||||||||
*Возможна корректировка сроков ремонта трубопроводов ТМ при возникновении непредвиденных обстоятельств.
|
ОПРЕССОВКА |
ТР |
ГВС |
ТФУ |
|
Гидравлические испытания т/с на прочность и плотность |

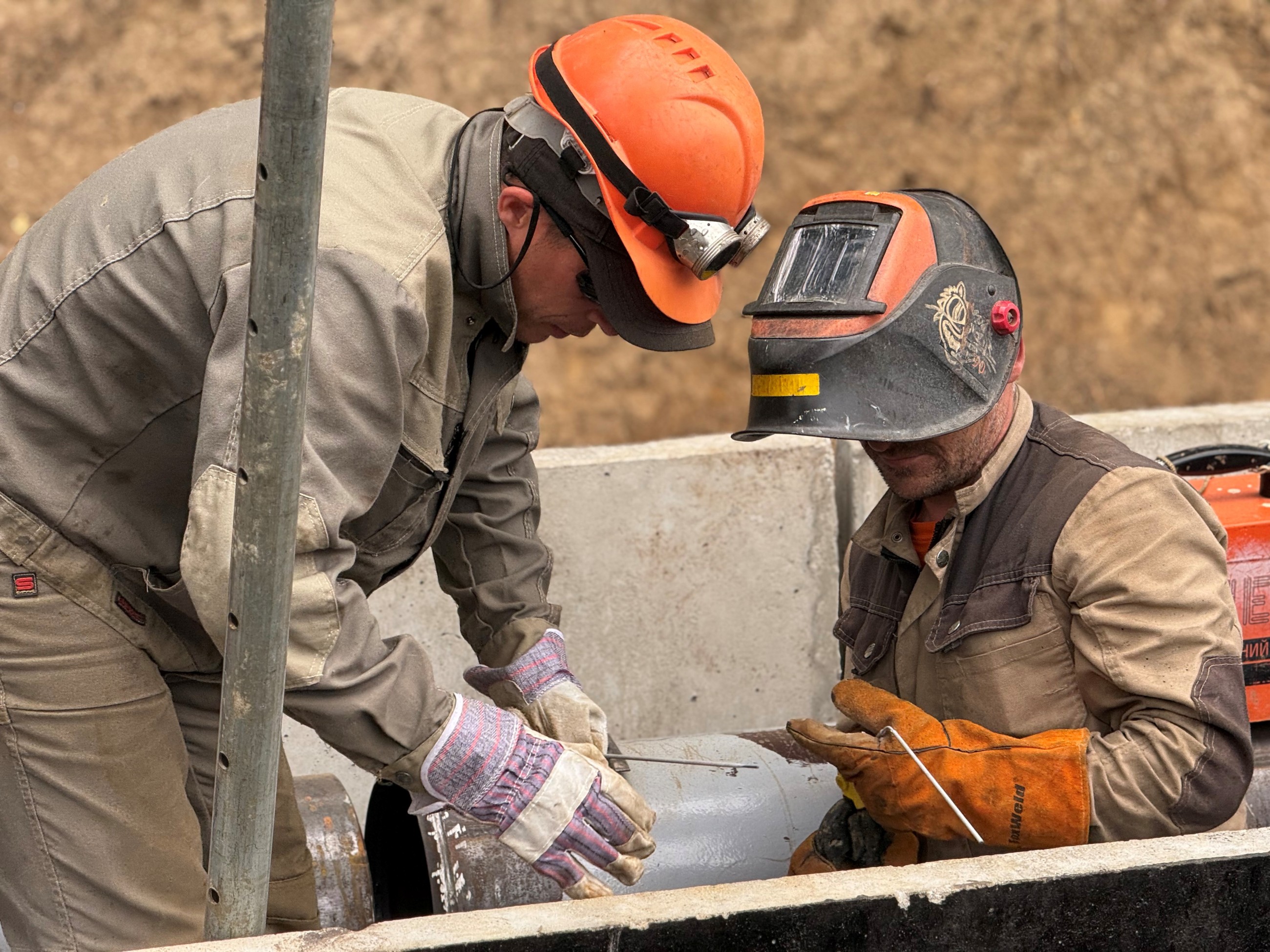

Текущий ремонт подающего и обратного трубопроводов т/с |
Горячее водоснабжение потребителей |

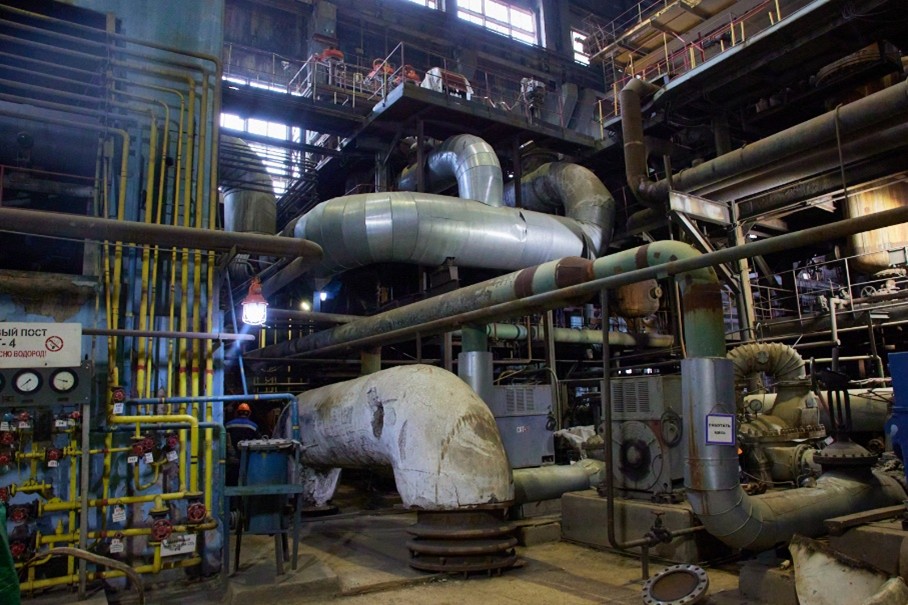

Ремонт основного оборудования теплоисточников |
В этом 2026 году отключения горячей воды на время гидравлических испытаний разделено на три этапа:
- С 12 по 15 мая
- С 01 по 10 июня
- С 08 по 14 сентября
В эти периоды горячая вода полностью будет отсутствовать у всех потребителей пгт.Лучегорск.
